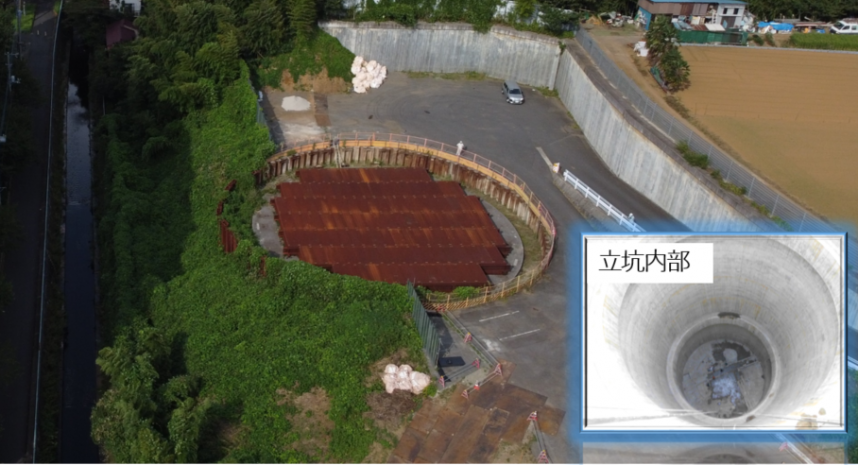

中間立坑について|川崎治水センター



 中間立坑トップ20020209

矢上川地下調節池事業における中間立坑について紹介します。

tyukan-gaiyo施工手順kouhou

中間立坑の概要

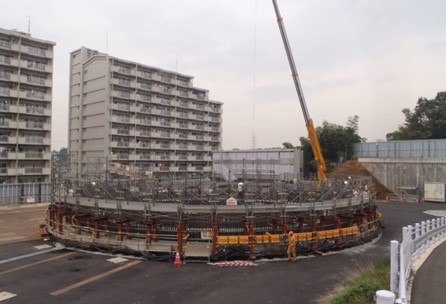

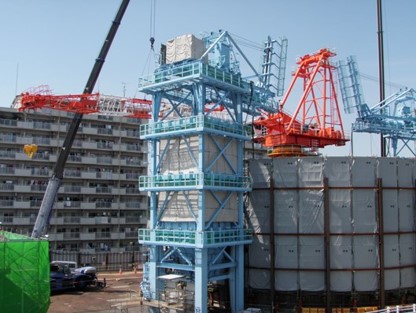

 中間立坑本体工事は、平成23年度から事業に着手し、平成25年度から施工を開始し、平成29年3月に完成しました。この中間立坑は、直径25.5m(内径19.5m)、深さ62.1mの円筒形であり、流入口から調節池(トンネル)へ流入させる機能と流入した水をポンプにより排水する2つの機能を有しています。

中間立坑

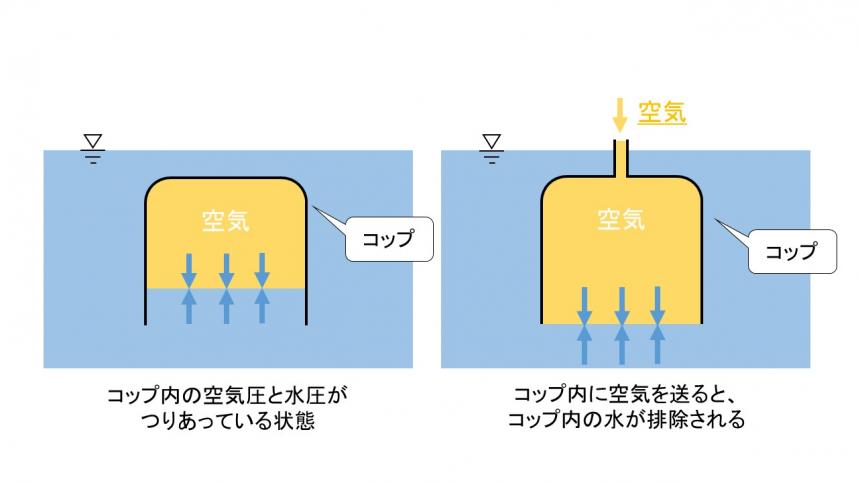

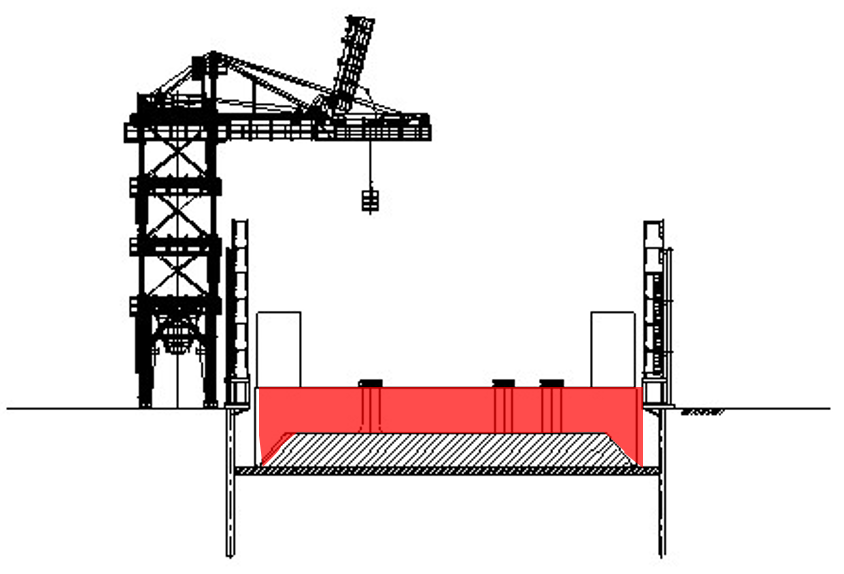

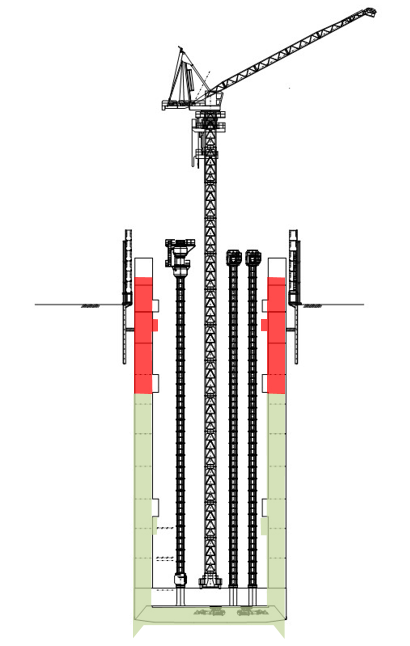

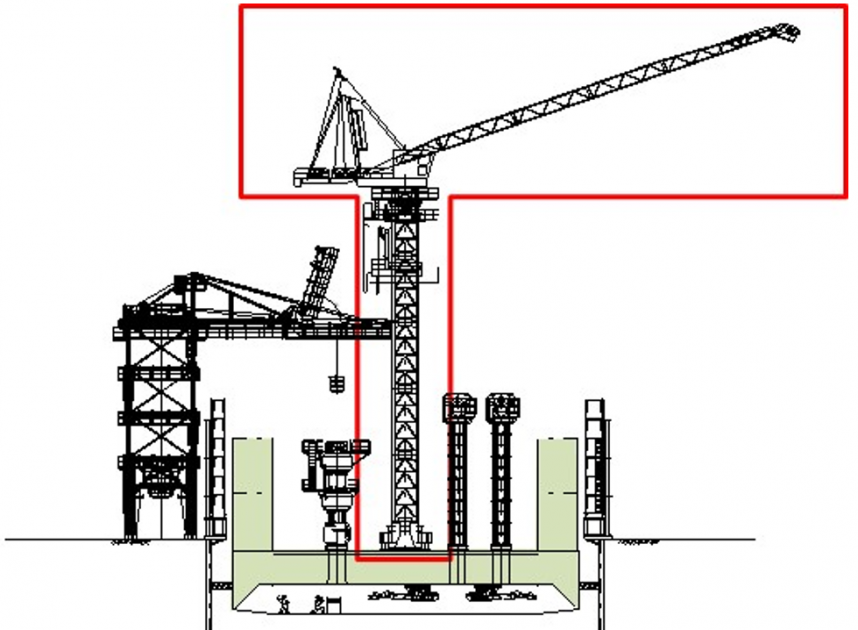

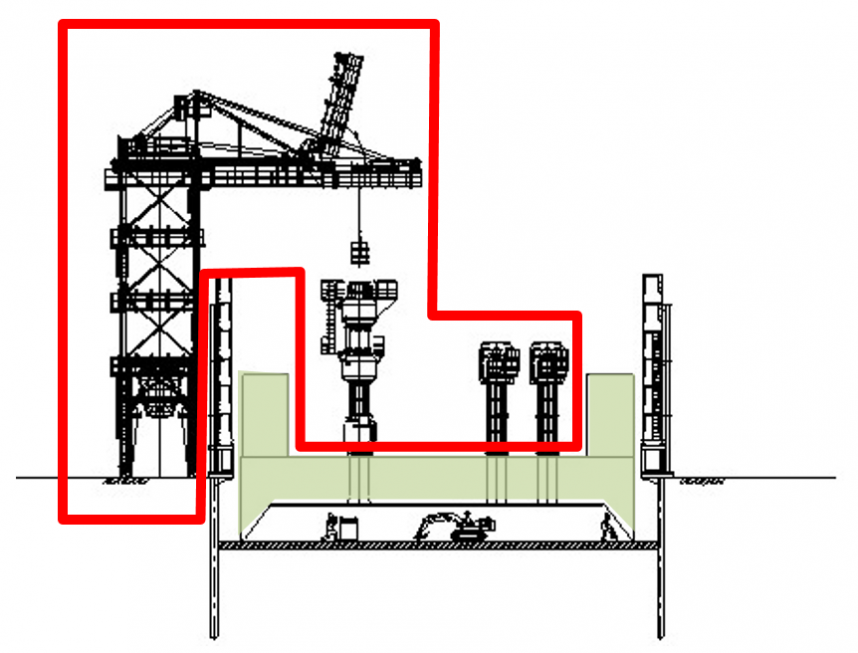

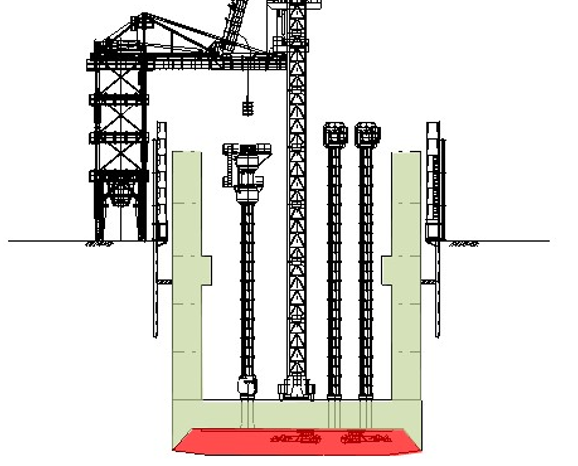

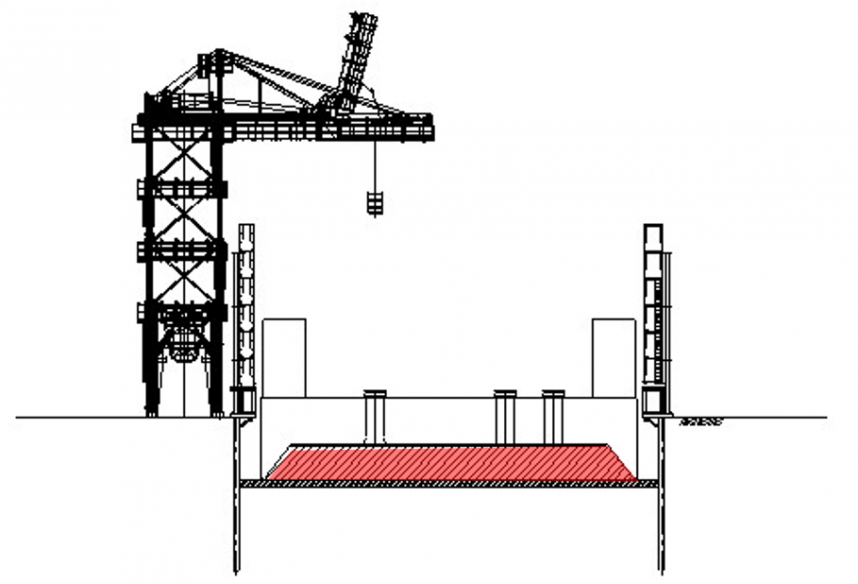

中間立坑の施工手順

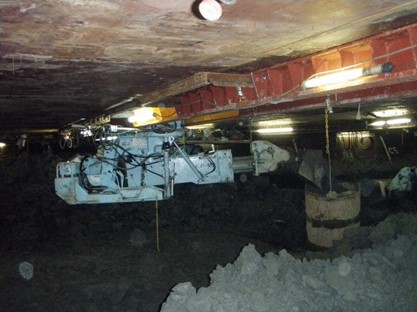

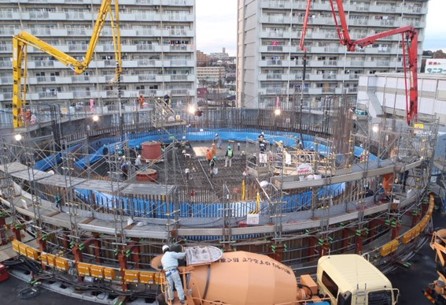

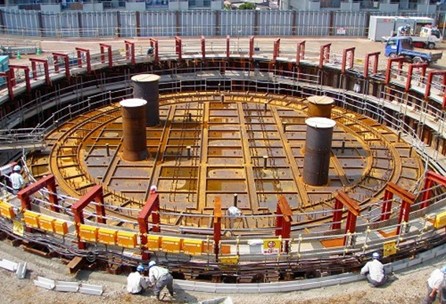

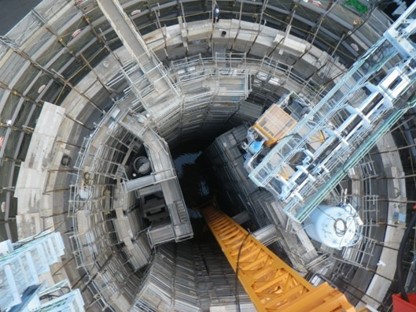

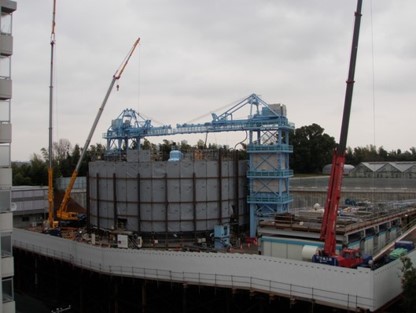

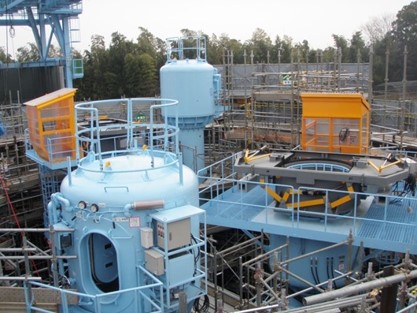

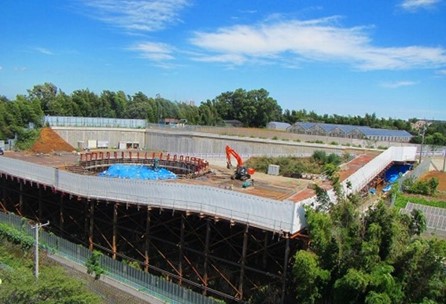

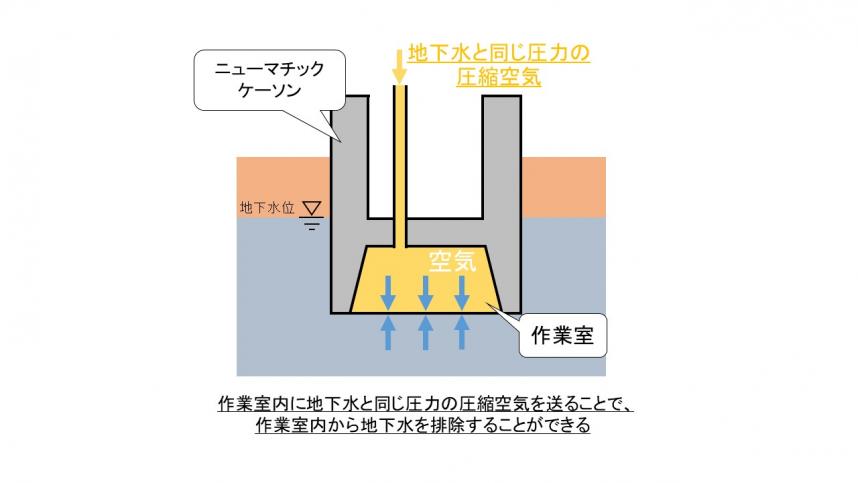

工法紹介
